株洲市初期雨水治理专项规划(2018-2035)方案公示
时间:2018-10-30
株洲市初期雨水治理专项规划(2018-2035)方案公示
公示说明
该规划方案于2018年10月9日通过专家评审会,并于2018年10月16日通过2018年第五次株洲市城乡规划委员会执行委员会。为提高规划的科学性和民主性,现将规划方案予以公示(详细资料请登录株洲市规划局网站),请广大市民提出宝贵意见,公示时间为30天(2018年10月30日至2018年11月28日),意见反馈方式:
网上留言请登录株洲市规划局意见箱: zss22668826@sina.com。
传真:0731-22668828 ,请注明“规划公示意见”字样,并留下相应联系方式。
来信请寄株洲市规划局技术管理科, 地址:株洲市天元区嵩山路222号,邮编:412007,信封上请注明“规划公示意见”。
联系人: 吴 婷 联系电话:0731-22668826;赵娟娟 联系电话:0731-22872437。
1、规划范围

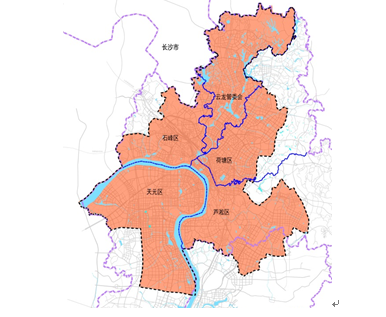

规划范围与已编株洲市海绵城市建设专项规划范围一致,即2020年中心城区范围+周边新城拓展范围。总面积为460平方公里。

图1 规划范围示意图
2、规划目标
根据株洲市长远发展要求和海绵城市建设规划要求,在海绵城市源头控制措施基础上,加强过程控制及末端处理工程,构建株洲市初期雨水治理体系,削减城市面源污染负荷,降低对下游水环境的影响,促使湘江及其支流水质持续改善;同时与防洪排涝标准相匹配,以确保排水安全。
至规划期末,通过工程措施和管理措施,使城镇排水系统溢流与排放污染负荷得到控制,结合排水系统建设、雨污混接改造、河道水环境治理等措施,保障河道水环境质量,满足水功能区划要求。
具体目标包括:杜绝设计初期雨水量标准下的溢流;规划区年径流污染控制率大于60%,其中末端年径流污染控制率大于30%。
3、规划原则
统筹兼顾、多规融合
生态优先、因地制宜
科学治水、行之有效
合理分期、近远结合
建管并举、提高效率
4、规划标准
结合水环境容量和低影响开发措施,在海绵城市确定的源头控制标准的基础上,根据水环境容量和采用规划低影响开发措施后的模拟分析,末端需截流控制的设计雨量标准如下:
建宁港流域设计雨水量取5mm;
其余流域取规范推荐的低值:4mm。

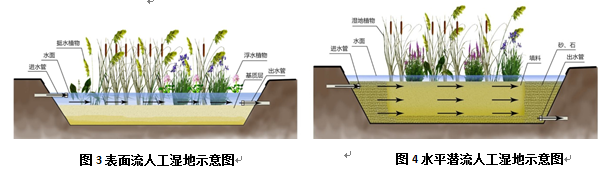

湿地水力负荷:表面流<0.1(m3/m2·d)、水平潜流<0.5(m3/m2·d)、垂直潜流0.4~0.8(m3/m2·d)),水力停留时间:表面流4~8d、潜流1~3d。
调蓄池排空时间为2~3d。
5、规划策略

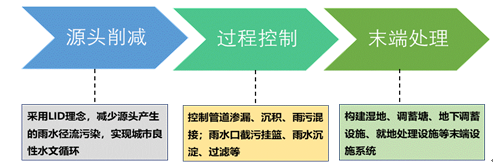

采用“源头削减—过程控制—末端处理”的初期雨水污染治理基本思路。
合流制区域采取源头、中途、末端相结合的控制措施,多层次控制合流制溢流污染。源头进一步推广海绵城市建设及雨污分流改造,中途完善截流系统,末端结合绿地做好调蓄+处理设施。
分流制区域分已建区域及新建区域。新建区域以“源头控制”和“过程控制”为主,末端结合河道污染整治,保留湿地处理等生态化处理设施用地;已建区域近期以末端处理为主,按照“截流、调蓄、就地处理”相结合的思路,对雨水排口截流至调蓄池后于旱天送至污水处理厂处理或截流至湿地进行处理排放,远期结合旧城改造有条件地实施低影响开发措施。

6、规划方案
1、系统分区
本次规划范围内雨水系统包括:河东片区4个汇水区和河西片区6个汇水区。根据城市用地分类,对应非建设区(或建设强度较低的未建区)和建成区(或规划建设强度较大的区域)提出不同的策略:建立初雨治理“源头净化控制区”和“末端强化控制区”。
表1 株洲市雨水分区一览表
序号 | 汇水区名称 | 汇水区总面积(Km2) | 规划区面积(Km2) | 源头净化控制区面积(Km2) | 末端强化控制区 | ||
面积(Km2) | 一级雨水分区(个) | 初雨设施分区(个) | |||||
1 | 霞湾港 | 31.67 | 31.67 | 14.51 | 17.16 | 11 | 35 |
2 | 白石港(龙母河) | 240.96 | 172.0 | 83.97 | 88.03 | 22 | 217 |
3 | 建宁港 | 39.8 | 33.25 | 7.50 | 25.75 | 21 | 52 |
4 | 枫溪港、渌江 | 125.56 | 89.49 | 57.89 | 31.6 | 29 | 89 |
5 | 韶溪港 | 12.42 | 12.42 | 0 | 12.42 | 5 | 24 |
6 | 陈埠港 | 9.81 | 9.81 | 0 | 9.81 | 5 | 17 |
7 | 徐家港 | 3.48 | 3.48 | 0 | 3.48 | 4 | 8 |
8 | 凿石港 | 13.28 | 13.28 | 0 | 13.28 | 7 | 28 |
9 | 沧水湖 | 52.94 | 40.78 | 28.04 | 12.74 | 9 | 33 |
10 | 万丰港 | 42.4 | 34.15 | 0 | 34.15 | 14 | 64 |
合计 | 572.32 | 440.33 | 191.91 | 248.42 | 127 | 567 | |
注:外加湘江水体面积22.55km2。

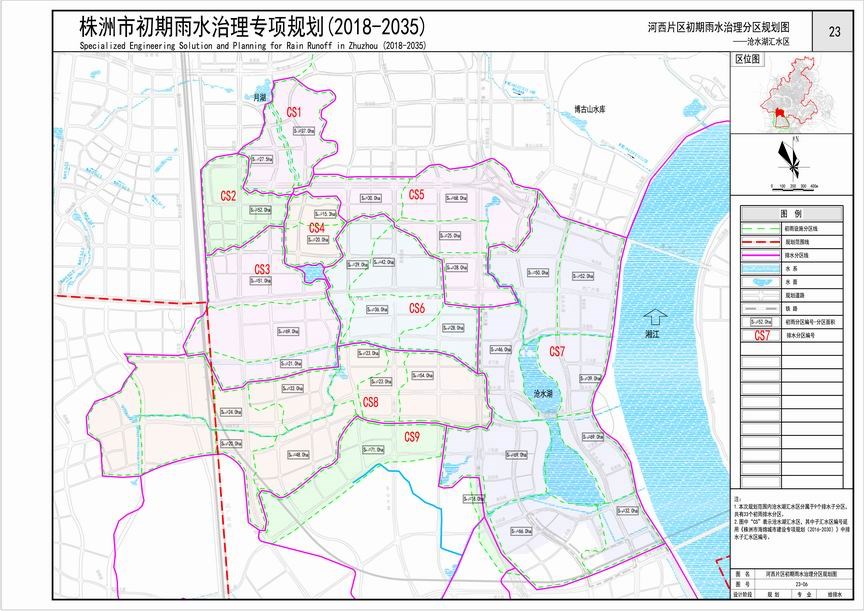

图1 河西片区初期雨水治理分区规划图-沧水湖汇水区
2、初期雨水治理方案
初期雨水处理方式包括:污水处理厂集中处理和末端分散处理(人工湿地)方式。各汇水区的初期雨水治理方案具体如下:
序号 | 汇水区名称 | 末端分散处理 | 污水处理厂集中处理 | ||||
人工湿地 座数 (座) | 人工湿地 总面积 (万m2) | 调蓄池 座数 (座) | 总调蓄 有效容积 (万m3) | 集中处理初雨规模(万m3/d) | 占初雨 总量(%) | ||
1 | 霞湾港汇水区 | 23 | 2.44 | 10 | 1.52 | 0.76 | 48.8 |
2 | 白石港(龙母河)汇水区 | 97 | 30.91 | 48 | 3.73 | 1.85 | 31.0 |
3 | 建宁港 | 29 | 4.33 | 11 | 4.22 | 2.11 | 47.9 |
4 | 枫溪港 | 36 | 7.35 | - | - | - | - |
5 | 河西汇水区 | 90 | 47.07 | 83 | 9.64 | 3.21 | 52.0 |
合计 | 275 | 92.1 | 152 | 19.11 | 7.93 | - | |

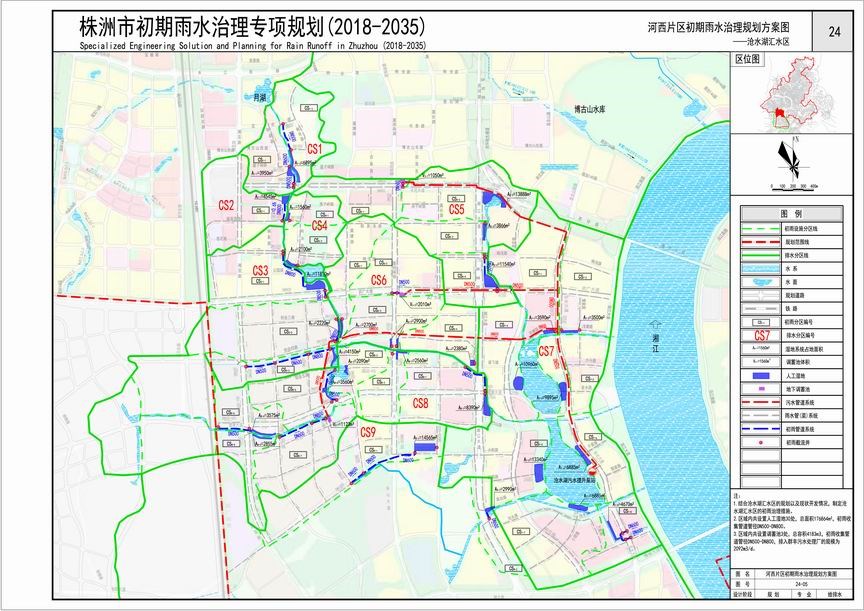

图2河西片区初雨方案图--沧水湖汇水区

7、近期建设
近期建设年限:2018~2025年。
近期建设目标:至2025年,城市建成区20%以上的面积完成初雨设施的建设。
近期建设重点区域划分
本次规划确定的近期建设重点区域是指到2025年初雨设施集中建设的区域。

老城区更新改造片区主要包括神农生态带-凿石公园区域、栗雨湖、博古山公园、枫溪港沿线、建宁港沿线、霞湾港沿线、华强片区、白石港(龙母河)沿线及其周边区域,总面积52平方公里。
新城建设区主要包括新马工业园、金山新城、湘江新城、航空城城市新区开发比较密集的区域,总面积40平方公里。
